وقتی صحبت از ساخت سوله تیرورقی به میان میآید، اولین پرسش اکثر کارفرمایان این است: «هزینه ساخت سوله تیرورقی چقدر است؟». اما تجربه نشان میدهد که پاسخ به این سوال سادهتر از آن چیزی به نظر میرسد. بسیاری از مدیران صنعتی فکر میکنند که هزینه نهایی تنها به متراژ زمین و قیمت روز آهن بستگی دارد؛ در حالی که شاخصهای فنی، کیفیت اجرا، شرایط سایت و مدیریت پروژه سهم تعیینکنندهای در هزینه واقعی دارند. یک برآورد سرانگشتی میتواند آغازگر یک تصمیم اقتصادی باشد، اما سلامت، ایمنی و بهرهوری سازه به کیفیت فرآیندهای پشت این عدد وابسته است. در این مقاله از شرکت کویر سوله با ما همراه باشید. اگر به دنبال ساخت سوله مستحکم، ایمن و مقرونبهصرفه هستید که استانداردهای بینالمللی را رعایت کند، هماکنون برای مشاوره رایگان در زمینه ساخت سوله و سازههای فلزی و دریافت بهترین پیشنهاد با ما تماس بگیرید. هزینه ساخت سوله تیرورقی (که به عنوان سوله صنعتی سنگین نیز شناخته میشود) در سال ۱۴۰۵ به دلیل مصرف بالای فولاد و استحکام سازهای، نسبت به سایر روشها در رده قیمتی بالاتری قرار دارد. این نوع سازه به دلیل قابلیت تحمل بارهای دینامیکی سنگین، بهترین گزینه برای کارخانهها و سالنهای مجهز به جرثقیل سقفی است .
هزینه ساخت سوله تیرورقی چقدر است؟
۱. برآورد هزینه بر اساس متر مربع (سال ۱۴۰۵)
هزینه ساخت سوله تیرورقی به دو بخش «صنعتی سبک» و «صنعتی سنگین» تقسیم میشود :
- سوله صنعتی سبک تیرورقی: هزینه اسکلت فلزی بین ۶.۰ تا ۸.۰ میلیون تومان و قیمت نهایی (از پی تا کلید) بین ۸.۵ تا ۱۲.۰ میلیون تومان به ازای هر متر مربع برآورد میشود.
- سوله صنعتی سنگین (جرثقیلدار): هزینه اسکلت فلزی بین ۹.۰ تا ۱۵.۰ میلیون تومان و قیمت نهایی پروژه (از پی تا کلید) بین ۱۲.۰ تا ۱۷.۰ میلیون تومان به ازای هر متر مربع متغیر است.

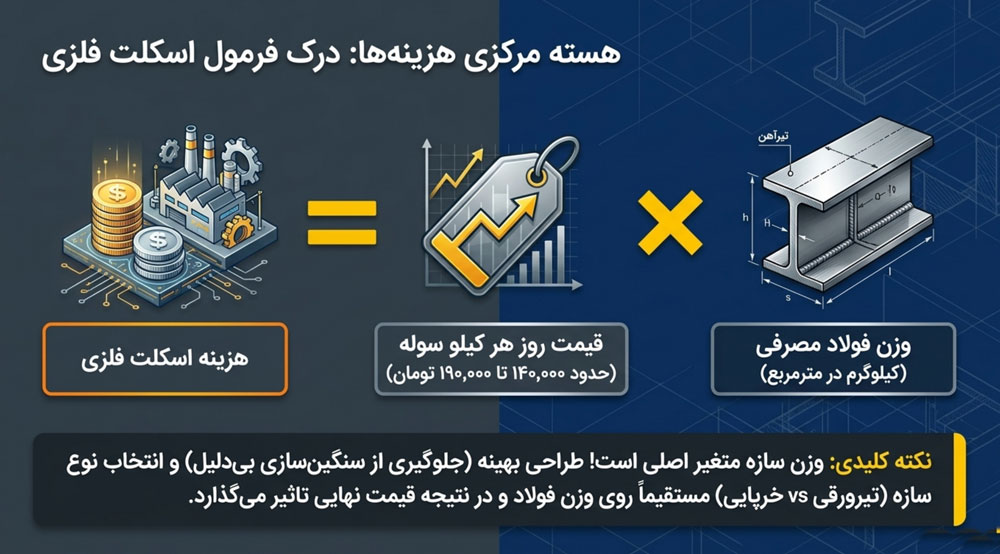

۲. هزینه ساخت بر اساس وزن و نوع ورق (کیلویی)
قیمت تمامشده هر کیلوگرم سوله تیرورقی شامل خرید ورق، اجرت ساخت، رنگآمیزی و نصب است
- با ورق استاندارد فولاد مبارکه اصفهان: حدود ۱۶۰,۰۰۰ تومان به ازای هر کیلوگرم
- با ورق کارخانجات گیلان و قطعات: حدود ۱۴۰,۰۰۰ تومان به ازای هر کیلوگرم
- با ورق قطعات فولادی متفرقه: حدود ۱۱۹,۰۰۰ تومان به ازای هر کیلوگرم
۳. آنالیز ریز هزینههای مستقیم و جانبی
ساختار هزینهای سوله تیرورقی شامل موارد زیر است
- هزینههای مستقیم اسکلت
- هزینه نصب
- فونداسیون
- پوشش سقف و دیوار
۴. تاثیر پارامترهای فنی بر قیمت نهایی
- دهانه سوله: در سوله تیرورقی، با افزایش عرض دهانه بدون ستون میانی، وزن اسکلت به صورت نمایی افزایش مییابد؛ به طوری که دهانه ۲۰ متری حدود ۳۰ کیلوگرم و دهانه ۱۰ متری حدود ۳۶ کیلوگرم در هر متر مربع وزن فولاد مصرفی دارند .
- جرثقیل سقفی: تعبیه جرثقیل باعث تقویت ستونها و تیرهای حمال میشود که وزن فولاد مصرفی و هزینه اسکلت را ۱۵ تا ۲۵ درصد افزایش میدهد.
- اقلیم منطقه: طراحی سازه در مناطق با بار برف سنگین یا باد شدید، باعث افزایش ضخامت ورقها و مقاطع فولادی و در نتیجه بالا رفتن ۱۰ تا ۲۰ درصدی هزینهها میشود.
نکته کلیدی: برای یک سوله تیرورقی استاندارد با متراژ ۱۰۰۰ متر مربع، بودجهای در حدود ۹ میلیارد تومان (بدون احتساب تجهیزات خاص جانبی) مورد نیاز است. برای کاهش هزینهها، توصیه میشود از طراحی مهندسی بهینه جهت کاهش وزن فولاد بدون افت ایمنی استفاده کنید.
شما میتوانید با محاسبگر کویر سوله به صورت آنلاین هزینه ساخت سوله تان را برآورد کنید.

هزینه ساخت سوله تیرورقی دقیقاً به چه عواملی بستگی دارد؟
عوامل موثر بر هزینه ساخت سوله تیرورقی را میتوان در چند دسته اصلی طبقهبندی کرد:
ابعاد و هندسه سازه: عواملی نظیر متراژ، دهانه، طول دهانه و ارتفاع سوله مستقیماً بر میزان فولاد مصرفی تأثیر میگذارند. طراحی نامتناسب میتواند منجر به ۱۰ تا ۱۵ درصد افزایش وزن سازه شود.
کاربری و الزامات عملیاتی: هر کاربری (مانند انبارداری، خط تولید یا مرکز لجستیک) الزامات بارگذاری، تهویه و دسترسی متفاوتی دارد که بر نوع طراحی اجرا تأثیر مستقیم میگذارد.
شرایط سایت و زیرسازی: نوع خاک، عمق فونداسیون، زلزلهخیزی منطقه و نیاز به تسطیح زمین میتوانند تا ۲۰ درصد هزینهها را تغییر دهند.
نوع پوشش و تجهیزات: انتخاب پوشش سقف (ساندویچ پنل، ورق گالوانیزه)، سیستم درب و تجهیزات جانبی بار مالی متفاوتی ایجاد میکنند.
تأثیر نوسانات بازار: قیمت فولاد، نرخ دستمزد و هزینه حمل در طول پروژه مالی متغیر و اغلب، غیرقابل پیشبینی است.
یک برآورد دقیق باید همه این عوامل را در کنار هم ببیند؛ نه صرفاً متراژ زمین.
هزینه ساخت سوله ۲۰۰ متری تیرورقی:
برای این متراژ که معمولاً در کارگاههای کوچک یا تعمیرگاهها استفاده میشود، هزینه هر متر مربع نسبت به سولههای بزرگتر بیشتر است. در سال ۱۴۰۵، هزینه اسکلت فلزی حدود ۱.۱ تا ۱.۵ میلیارد تومان برآورد میشود. اگر تجهیزاتی مانند سیستمهای گرمایشی و کفسازی صنعتی اضافه شود، هزینه نهایی میتواند به ۲ میلیارد تومان یا بیشتر برسد.
هزینه ساخت سوله ۵۰۰ متری تیرورقی:
این متراژ از رایجترین ابعاد صنعتی است. هزینه ساخت و نصب اسکلت فلزی آن حدود ۲.۷۵ تا ۳.۷۵ میلیارد تومان است . برای اجرای کامل پروژه (پی تا کلید) با مشخصات استاندارد تیرورقی، بودجهای در حدود ۴.۷ میلیارد تومان مورد نیاز خواهد بود.
هزینه ساخت سوله ۱۰۰۰ متری تیرورقی:
برای یک پروژه صنعتی بزرگ در این ابعاد، هزینه اسکلت فلزی از ۵.۵ میلیارد تومان شروع شده و برای سازههای سنگین تیرورقی به ۷.۵ میلیارد تومان میرسد . هزینه نهایی اجرای کامل (شامل فونداسیون، پوشش ساندویچ پانل و کف سازی سوله) برای سوله تیرورقی ۱۰۰۰ متری حدود ۹ میلیارد تومان برآورد شده است، اما بسته به پیچیدگی و بارگذاری، این رقم میتواند تا ۱۳ میلیارد تومان یا بیشتر افزایش یابد.
چرا برآورد هزینه سوله تیرورقی فقط با گفتن «هر متر چند درمیآید» قابل اتکا نیست؟
در بازار ایران، برخی ارائهدهندگان خدمات ساختی، تنها با یک متراژ یا نقشه اولیه قیمتگذاری میکنند. این روش سه مشکل اساسی دارد:
ممکن است اقلام حیاتی مثل آزمایش خاک، بارگذاری دینامیکی یا تجهیزات تهویه از محاسبات حذف شود.
در صورت اغفال کارفرما با قیمت پایین اولیه، ممکن است تغییرات از پیش تعیینشده بار مالی سنگینی در طول پروژه ایجاد کند.
این روش فاقد نگرش آیندهنگرانه است و مقوله نگهداری، مقاومت و بهرهوری سالانه را در نظر میگیرد.
در واقع، تفاوت بین «پیشنهاد ارزان» و «پروژه اقتصادی» در کیفیت مدیریت و دیدگاه یکپارچه را میتوان تفاوت بین یک فاکتور ساده و یک گزارش تحلیل فنی نامید.

مهمترین بخشهای هزینه در ساخت سوله تیرورقی
هزینه طراحی و محاسبات
طراحی و محاسبات، پایه کل پروژه است. اگر این مرحله ضعیف انجام شود، وزن سازه، ابعاد اعضا و جزئیات اجرایی یا بیشازحد سنگین میشوند یا از نظر فنی به ریسک میافتند. ارزانسازی در این بخش، معمولاً در ظاهر هزینه را کم میکند اما در عمل به دوبارهکاری، اصلاح نقشه یا افزایش هزینه ساخت منجر میشود.
هزینه فونداسیون و زیرسازی
فونداسیون جایی نیست که بتوان آن را سطحی دید. نوع خاک، بار سازه و شرایط محل تعیین میکنند چه مقدار زیرسازی لازم است. کاهش غیرمهندسی هزینه در این بخش، میتواند باعث نشست، ترک، اختلال در نصب یا حتی آسیبهای بلندمدت شود. به دلیل وزن بالای سازه تیرورقی، فونداسیون سوله باید قویتر طراحی شود که هزینهای بین ۲ تا ۳ میلیون تومان در هر متر مربع دارد.
هزینه ساخت اسکلت فلزی
بخش اصلی هزینه ساخت سوله تیرورقی معمولاً در اسکلت فلزی دیده میشود. کیفیت فولاد، دقت برش و مونتاژ، جوشکاری، کنترل ابعاد و پوشش ضدخوردگی همگی مهماند. اسکلت ارزان اما کمکیفیت، در آینده هزینههای تعمیر و نگهداری بیشتری ایجاد میکند. سهم اصلی هزینهها متعلق به خرید ورقهای ST37 یا ST52 و اجرت ساخت (برشکاری، مونتاژ، جوشکاری تخصصی و رنگآمیزی) است.
هزینه پوشش سقف و دیوار
هزینه پوشش سقف سوله فقط ظاهر کار نیست. این بخش روی دمای داخل، رطوبت، مصرف انرژی، دوام و آسایش محیط اثر دارد. انتخاب متریال ضعیف یا نامتناسب با اقلیم، در ادامه هزینه بهرهبرداری را بالا میبرد. همچمنین هزینه دیوارکشی سوله نیز باید مورد توجه قرار گیرد.
هزینه نصب و اجرا
حتی اگر ساخت خوب انجام شده باشد، اجرای ضعیف میتواند نتیجه را خراب کند. نصب دقیق ستونها، تراز، اتصالات، ایمنی کارگاه و ترتیب عملیات، در کیفیت نهایی اثر مستقیم دارند. اجرای شتابزده اغلب از نظر مالی بهصرفه نیست، چون خطاهای آن بعداً جبرانپذیر نیستند. شامل حملونقل قطعات سنگین و تیم نصب ماهر که معمولاً ۱۵ تا ۲۰ درصد هزینه اسکلت را شامل میشود.
هزینه تأسیسات و تجهیزات جانبی
تهویه، روشنایی، آبرو، کفسازی، دربها، مسیرهای دسترسی و سایر تجهیزات جانبی باید در برآورد دیده شوند. بسیاری از پروژهها در همین بخش دچار کمبرآوردی میشوند و بعداً بودجه بیشتری نیاز دارند.
هزینههای پنهان و پیشبینینشده
این بخش معمولاً نتیجه نبود شفافیت یا مدیریت جزیرهای است. تأخیر در تأمین مصالح، تغییرات لحظهای نقشه، دوبارهکاری، هزینه حمل اضافه یا آماده نبودن سایت، از مواردی هستند که هزینه نهایی را بالا میبرند.
اشتباهات رایج کارفرمایان در برآورد هزینه ساخت سوله تیرورقی
مقایسه بر اساس کمترین عدد: تفاوت شدید بین شرح خدمات دقیق و غیردقیق در قیمتگذاری باعث میشود ارزانترین گزینه بیشترین ریسک را به همراه داشته باشد.
بیاهمیتی به نقش طراحی: صرفهجویی غیرمرتبط در بخش طراحی یا عدم پیشبینی توسعه طولی سوله، هزینههای اضافی در آینده ایجاد میکند.
عدم وزندهی به گارانتی و عمر سازه: سقف فروپاشیده یا سرویس نامناسب در سالهای بعد، دو برابر سرمایهگذاری اولیه خرج دارد.
شروع پروژه بدون شفافیت فنی: برآوردهای عجولانه بدون نقشه تفصیلی و مطالعات خاک هندسههای را ناقص میسازد.
جزیرهای دیدن مراحل پروژه: اجرای طراحی، ساخت، نصب و تأسیسات توسط گروههای جدا از هم تضمینی برای اختلاف قیمتی و کیفیت اجرا نیست.
چگونه میتوان هزینه ساخت سوله تیرورقی را کنترل کرد، بدون اینکه کیفیت قربانی شود؟
برای مدیریت بهینه هزینههای ساخت باید چند گام اساسی و اصولی طی شود:
اولویت دادن به طراحی گزینهبهگزینه: دستیابی به یک طرح کاربردی که توسعهپذیری، فضای بهرهبرداری مناسب و تعامل اقلیمی یکپارچه را در بر دارد.
شفافیت فنی و مالی: ارائه نقشه اجرایی و فاکتور جزئی اقلام پیش از آغاز محدوده پروژه.
انتخاب شکل اجرای یکپارچه: توسط تیمی که از پی تا تحویل کلید در میدان حضور دارد، میتواند خرید، نصب و لجستیک را هماهنگ و کنترل کند.
پیگیری مالی پشتکار سالانه: قید کردن پشتیبانی، نگهداری و گارانتی طولانیمدت در قرارداد به معنای کاهش هزینههای عملیاتی است.
با این شیوه، ریسک برآوردهای نادرست، دوبارهکاری و تعریف مراحل پی در پی کاهش مییابد.
نقش مدیریت یکپارچه در کاهش ریسک و هزینههای پنهان پروژه
قطعاً بهترین راه برای کاهش ریسک مالی و تضمین سلامت سازه سوله تیرورقی، روی آوردن به مدل مدیریت یکپارچه از پی تا کلید است. بر خلاف مدل انجام جزیرهای پروژه توسط تیمهای مستقل، در این رویکرد:
کنترل طراحی، ساخت، تدارک و اجرا زیر یک نگاه هماهنگ انجام میشود.
کاهش نصب و حکمهای غیرمنتظره بار مالی را تثبیت میکند.
شفافیت در عملیات نصب همزمان و تحویل مرحلهای اجازه تغییر سریع خطاها را میدهد.
سطح ریسک تخلفات یا تأخیرها کاهش مییابد.
در این مدل، تیم مدیر بر پروژه نظارت دقیق دارد که شامل برآورد مهندسی شفاف، کنترل نصب و پایش دائمی کیفیت است.
خلاصه و جمع بندی این مقاله
هزینه ساخت سوله تیرورقی یک پاسخ متفاوت به هر پروژه و هر کارفرماست؛ نمیتوان آنرا با یک فرمول کلی و مستقل ارزیابی کرد. نوسانات بازار مصالح و حساسیتهای اجرایی تنها با یک مدیریت منظرین مهار میشوند. راه حل کلیدی نه تنها بهترین طراحی و اجرا، بلکه حضور یک تیم یکپارچهای است که هم فونداسیون را سنجش میکند، هم پوشش یک پارچه را تضمین میکند و هم نگهداری سالانه را پیش میکشد. کویر سوله همواره به این دیدگاه کلنگر پا برجاست و رویههای اجرایی آن متناسب با ساختار کمخطر و شفاف شکل گرفته است.
